Transmisión > Plan de Inversiones de Transmisión

Skip Navigation Linksplaninversiones PLAN DE INVERSIONES DE TRANSMISIÓN

PLAN DE INVERSIONES DE TRANSMISIÓN

SUPERVISIÓN DEL CUMPLIMIENTO DEL PLAN DE INVERSIONES EN TRANSMISIÓN

1. Plan de Inversiones de Transmisión (PIT)

El Plan de Inversiones en transmisión (PIT) está constituido por el conjunto de instalaciones de transmisión (elementos: líneas de transmisión, transformadores de potencia, celdas y equipos de compensación), requeridos a entrar en operación dentro de un período de fijación de peajes y compensaciones
Actualmente, se encuentra vigente el Plan de Inversión en Transmisión 2025-2029, el cual fue aprobado mediante Resolución N° 112-2024-OS/CD y modificado mediante Resolución N° 149-2024-OS/CD, con vigencia desde el 01 de mayo de 2025 hasta el 30 de abril de 2029. En dicho PIT se ha considerado los elementos para dieciocho (18) empresas entre públicas y privadas.

2. Procedimiento de Fiscalización

Con el propósito de garantizar la calidad, continuidad y oportunidad del servicio eléctrico, es necesario contar un procedimiento de supervisión que permita verificar que las empresas titulares cumplan con ejecutar el Plan de Inversiones que tienen a su cargo; en razón a ello, Osinergmin publicó mediante Resolución N° 091-2021-OS/CD el “Procedimiento para la Fiscalización del Cumplimiento del Plan de Inversiones de los Sistemas Secundarios y Complementarios de Transmisión”.

3. Resultados de la Supervisión del PIT 2021-2025 hasta junio 2025

En el PIT 2025-2029, se tiene previsto la puesta en servicio de 677 elementos, de los cuales, hasta el mes de junio de 2025, 31 elementos se encuentran los mismos que representan el 4.58%, no obstante, no cuentan con el Acta de Verificación de Alta (AVA) por lo que no pueden ser considerados como “En servicio”. A continuación, se muestran los detalles:
Tabla N° 1: Estado de los Elementos

(*) El cumplimiento no considera a los elementos concluidos que no cuentan con AVA.

Resumen del avance de ejecución del PIT 2025-2029:

Tabla N° 2: Estado de los Elementos PIT 2025-2029

(*) Elementos cuya ejecución de obra física ha concluido, pero que aún no cuentan con el Acta de Verificación de Alta aprobada por Osinergmin.

El siguiente gráfico muestra el resumen del estado de los Elementos previamente descritos:

Figura N° 1: Estado de los Elementos PIT 2025-2029

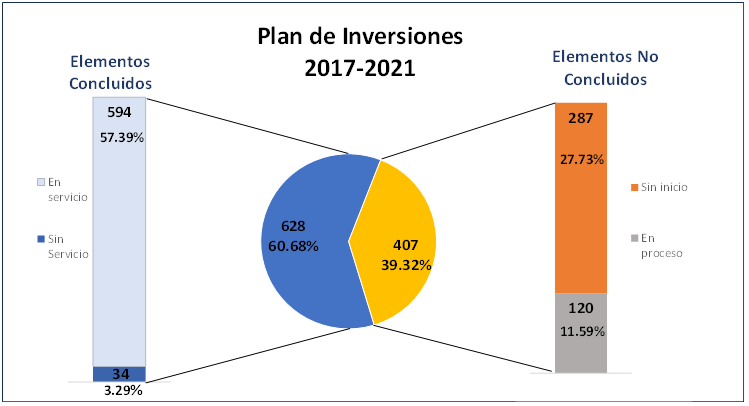

Resultados de la Supervisión PIT 2013-2017, 2017-2021, 2021-2025 y 2025-2029 hasta junio 2025:

El Estado de avance de los Planes de Inversión en Transmisión se detalla a continuación:

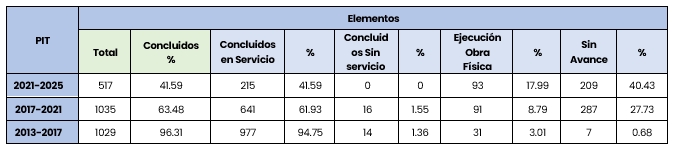

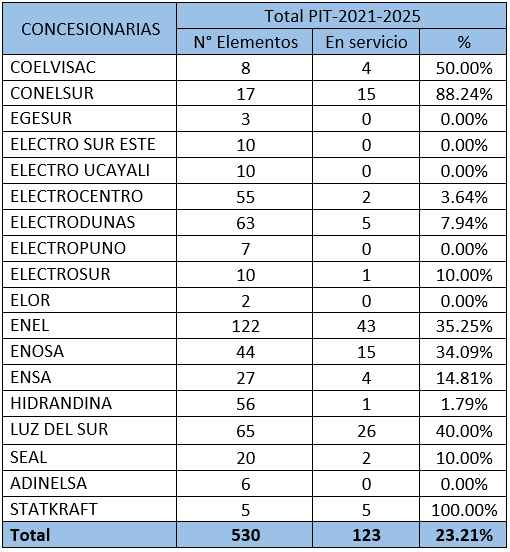

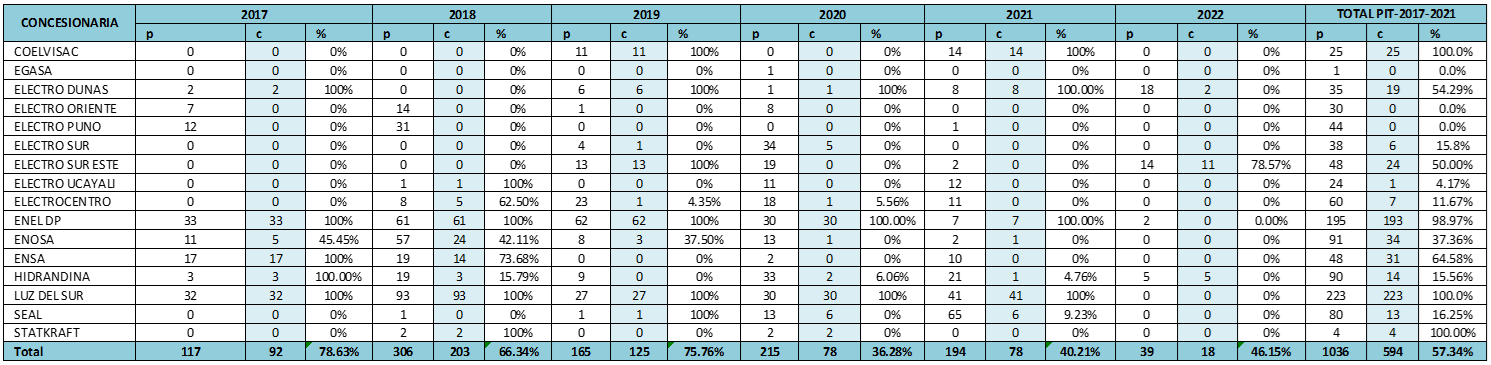

Tabla N° 3: Estado de los Elementos PIT

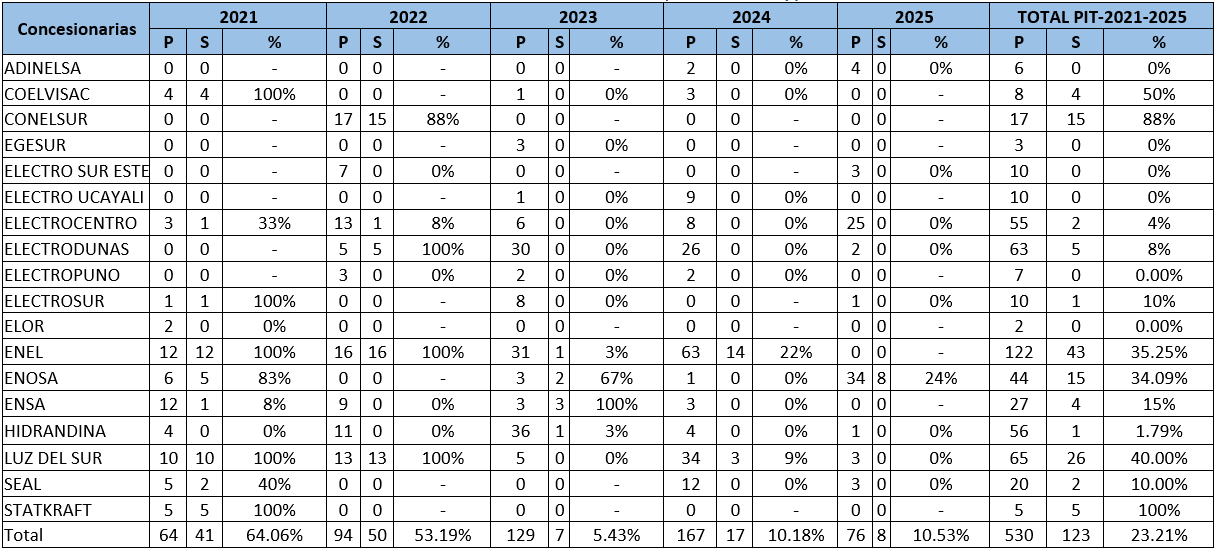

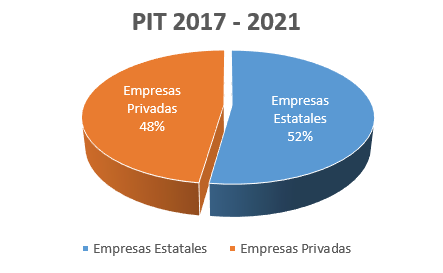

Resultados de los avances de los PIT de las empresas PRIVADAS y del FONAFE:

El Estado de avance se detalla a continuación:

Informe del avance de ejecución del PIT
